vLLM-Ascend Profiler Analyzer
一个 DeepSeek Harness 插件(DSH plugin):上传 vLLM-Ascend / 昇腾 NPU 的 profiling 产物,自动完成文件校验 → 流式解析 → 独立可视化页面(六步流程)→ 结构化性能优化建议 → 优化前后对比 → Markdown/PDF 报告导出,并可以把某条优化建议一键交给昇腾算子 skills(AscendC 算子开发、单算子基准、重新采集)继续往下做。
分析结论不是"看一眼就下的判断":每一句结论都能追溯到具体指标、门限、产物字段与推算公式,并且区分 Prefill 与 Decode 两类负载。插件本身零运行时依赖(只用 Node 内置模块与浏览器原生 API,不打包任何第三方前端库)。
插件页面:http://127.0.0.1:<port>/vllm-ascend-profiler/
1. 它解决什么问题
昇腾上的 vLLM 推理变慢时,常见疑问是"到底是 Host 调度、NPU 计算、跨卡通信,还是 H2D/D2H 拷贝拖慢的?"。CANN 与 torch_npu 会导出大量产物(trace_view.json、kernel_details.csv、op_statistic.csv、step_trace_time.csv …),但这些产物本身有若干"坑":
trace_view.json是裸 JSON 数组(不是{"traceEvents": [...]})、ts是十进制字符串、导出中断时甚至缺少收尾括号;- Host/Device 不是靠
pid == "Host"区分的,而是靠process_name元数据(Python/CANN/Ascend Hardware); - CSV 表头在不同 CANN 版本之间漂移(
Start Time(us)vsTask Start Time(us)、TypevsOP Type、Accelerator Core); step_trace_time.csv表头不声明单位,实际写的是毫秒;- Prefill/Decode 阶段在产物里基本没有标签(唯一例外是
step_trace_time.csv的Stage列)。
本插件把这些全部处理掉,并输出一份既能拿去开会、也能直接照着改配置的报告。这些结论不是猜的:解析器对目录结构、表头与命名约定的假设都记录在 docs/research/(每条带官方文档/源码引用)。
2. 安装
插件是零依赖的纯 ESM 包,只需要让 DSH profile 能解析到它。
方式 A:从 GitHub 安装(需要 pnpm)
dsh plugin --profile web add github:nutsDad/dsh-plugin-vllm-ascend-profiler
dsh plugin 会在 profile 目录执行 pnpm 安装,并因为本包声明了 dsh.bundle.patch 而自动把 dsh-plugin-vllm-ascend-profiler 追加进 dsh.profile.bundles。本包没有任何依赖、也没有 prepare/构建脚本,因此不需要 allowBuilds 放行。重启 profile 即可生效。
方式 A2:从本地目录安装(开发时)
dsh plugin --profile web add file:D:\path\to\dsh-plugin-vllm-ascend-profiler
方式 B:手工安装(没有 pnpm 时)
- 在 profile 目录建立链接(Windows 用 junction,Unix 用 symlink):
$profile = "$env:DSH_HOME\profiles\web"
New-Item -ItemType Junction `
-Path "$profile\node_modules\dsh-plugin-vllm-ascend-profiler" `
-Target "D:\path\to\dsh-plugin-vllm-ascend-profiler"
- 编辑
$env:DSH_HOME\profiles\web\package.json(注意不要写成带 BOM 的 UTF-8,否则 DSH 读取清单会直接报SyntaxError):
{
"dependencies": {
"dsh-plugin-vllm-ascend-profiler": "file:D:/path/to/dsh-plugin-vllm-ascend-profiler"
},
"dsh": {
"profile": {
"bundles": ["@deepseek-ai/dsh-base", "@deepseek-ai/dsh-web-app", "dsh-plugin-vllm-ascend-profiler"],
"patchReload": "live"
}
}
}
- 重启
dsh --profile web。启动日志会出现:
vllm-ascend-profiler: 分析页面位于 /vllm-ascend-profiler/(trace 解析、可视化与报告导出)
方式 C:只验证一个独立 profile(不影响正在使用的 GUI)
$env:DSH_HOME = "D:\tmp\.dsh-test"
dsh --profile demo --from-default-profile web --port 3099 --no-open
卸载
从 dsh.profile.bundles 中删除本包名(并删掉依赖与链接)即可完全卸载;插件不写任何持久化文件、不注册任何后台任务。
3. 使用
3.1 打开页面
- 侧边栏底部新增入口 「Profiler 分析」(浏览器半注册在
sidebar.footer.action插槽,点击在新标签页打开分析页面); - 或直接访问
http://127.0.0.1:<port>/vllm-ascend-profiler/。
3.2 导入产物
三种方式,任选:
| 方式 | 适用场景 | 说明 |
|---|---|---|
| 拖拽/多选上传 | 常规 CSV + 中小 trace | 多个文件作为一个数据集依次上传,页面显示字节级上传进度 |
| 打包上传 | *_ascend_pt 目录整体 |
支持 .zip / .tar.gz(内存内解压,成员大小与数量有上限) |
| 按路径分析 | GB 级 trace_view.json |
服务端流式读取,不占上传带宽;默认限制在会话工作区内 |
没有现成产物也可以先试:samples/ 里已经放了 5 个可直接上传的 zip(共 0.96 MB)——quickstart.zip(2 步冒烟)、
host-schedule-bound.zip 与 host-schedule-bound-optimized.zip(优化前 / 优化后一对,用来试第 6 步)、以及跨卡通信与 NPU 计算两个场景;
也可以 node test/make-fixture.mjs D:\tmp\samples 自己生成(四个场景,含配对)。
3.3 解析进度
解析是异步任务:页面轮询任务状态并显示「校验 → 解析 → 汇总 → 分析」四段进度与明细日志。大 trace 不会卡死页面:事件按预算做等距采样(通信/拷贝/长耗时算子全量保留),采样情况在页面与报告中明确标注。
3.4 六大模块
页面是一个六步流程(导入产物 → 概览与定位 → 时序取证 → 占比归因 → 优化行动 → 优化后对比),顶部步骤条显示当前进度并可点击跳转。三个可视化模块共享同一个筛选状态:在泳道图里点选算子、在大类构成条里点选大类、在耗时分布图里点选方块,效果会同步到其它视图(对应条目高亮、其余淡出),筛选条件以可关闭的标签显示,Esc 一键清除。概览页的「查看方案」会把对应优化项直接带到第 5 步的第 ④ 环。
模块一 · Host / Device 算子执行泳道图
- 两组泳道:
Host(CPU)与Device(昇腾 NPU),组内每个算子一行(默认按累计耗时降序,可切换调用次数 / 算子名 / 单次最长,行数可调 20/40/80/160); - X 轴为时间轴(自动按 µs/ms/s 选单位),每根算子条是一次调用:起点=开始时间,宽度=持续时长;
- 颜色区分通信 / 计算 / 数据拷贝 / 调度 / 其他五类,图例本身就是筛选器(点击即隐藏/显示该类),Host / Device 两组可单独隐藏;
- 交互:
滚轮滚动行、Ctrl/⌘ + 滚轮以光标为中心缩放(缓动过渡)、Shift + 滚轮或拖拽平移、双击重置、Esc清除筛选、悬停显示算子卡片(算子名、开始时间、耗时、调用次数、累计/均值/p95、输入输出 shape、OP/Task Type、调用栈、rank/stream)、点击算子条筛选该算子并自动滚动到该行; - ▶ 播放:时间游标按所选速度(1×/4×/12×)扫过整个窗口,游标扫到的算子条高亮 —— 用来直接回答"设备空闲时主机在做什么";
- 视图抽样会明确显示「本行显示 N/M 个算子条」,累计耗时统计不受视图抽样影响。
模块二 · 耗时占比归因(两张图说完全部占比)
- 大类构成条:一条 100% 构成条按算子大类切分,段内直接标注占比,口径可切「设备侧 / 全部 / Host 侧」;点段或点图例即按该大类聚焦泳道图;
- 算子耗时分布图(treemap):每个方块是一个算子,面积 = 耗时占比、颜色 = 大类,方块的排布同时表达"谁最大"(排序)与"属于哪一类"(层级);点方块即筛选该算子;
- 维度切换:
累计总耗时(找"次数多、总量大"的算子)↔单次执行耗时(找"单次就很慢"的算子);方块数可调 12/20/30; - 需要精确数字时展开「数据表」:调用次数、累计、均值、p95、占比与总计来源(trace 聚合 / CANN 统计表)及 cross-check 偏差。
模块三 · 优化行动(推理链即流程,图上只留数字)
第 5 步把固定的五步推理链做成 ①→⑤ 的流程节点 + 一块图:每个节点只带一个关键数字(瓶颈类型与分数、门限通过项数、机理条数、行动优先级分布、保守收益),点节点切换下方那一块图,文字全部收进「依据」折叠项。
- 瓶颈定位:四类候选(Host 调度 / NPU 计算 / 跨卡通信 / 数据拷贝)分别打分 0–100,柱状对比「全量窗口 / Prefill / Decode」三组判定;
- 量化证据:每个指标的实测值与其门限画成对比条——达门限=绿、未达门限=红、虚线=门限位置,点击任一指标可回到第 3 步按时序筛选同类算子;
- 根因推断:每条机理压缩成「触发数据 → 作用机理 → 影响」三段式链条,机理原文与现场确认方法在「依据」里;
- 优化行动:按 高/中/低 排序,每条一眼看到收益区间条(竖线=估算值,浅色=经验区间)与置信度,动作、验证方法、风险、关联根因在「依据 / 动作 / 验证」折叠项内;
- 预期收益:逐项收益条 + 保守/乐观合计,明确标注哪些是本数据集推算、哪些是经验区间,并说明多项优化的收益不可简单相加。
第 6 步 · 优化后导入与前后对比
把优化后的那次采集导进来(拖拽 / zip / 按路径,与第 1 步同一套导入方式),页面会自动把当前数据集当作 优化前、新导入的当作 优化后 配对,并回答"改动到底有没有用":
- 结论句 + 四张对比卡:每步墙钟、NPU 忙碌率、Host 独占/步、派发算子数/步,每张显示
前 → 后与改善幅度(↑好/↓坏按指标方向判定,占比类指标不会被误判成"变差"); - 可比性检查:步数差异 >15%、Prefill/Decode 构成变化 >10pt、阶段口径不同、任一侧 trace 被采样、产物文件不同、瓶颈类型变化,都会逐条说明——两份不可比的采集不会被包装成"性能提升";
- 第 5 步建议的达成校验:每条优化项都声明了它要改善的指标,对比后给出
已达成 / 部分达成 / 未达成 / 无法判定,并列出目标指标的前后数值与判定阈值(阈值 = 预期收益的一半,下限 1%); - 瓶颈变化:类型是否改变、得分升降。
配对完成后,第 3 步与第 4 步变成左右对照(左 = 优化前,右 = 优化后):
- 第 3 步:两张泳道图并排,同一套排序/行数设置,各自可悬停看算子卡片;上方一排 delta 徽标(每步墙钟、NPU 忙碌率、Host 独占/步、派发算子数/步、同步类算子/步、通信未掩盖);
- 第 4 步:两条大类构成条 + 两张耗时分布图并排;下方两张变化表——大类耗时(前 → 后、绝对与相对变化、占比前后、幅度条)与算子变化 Top(节省最多的与增加最多的算子);
- 随时「清除对比」即可回到单采集视图;切换主数据集会自动解除配对(不会拿另一份采集当基线)。
对比分析在宿主侧完成(lib/analysis/compare.js,接口 GET /api/datasets/<before>/compare?with=<after>),页面只负责摆放,因此同一套判定标准也适用于报告与自动化调用。
3.5 第 5 步「执行」:把一条建议交给昇腾算子 skills
第 5 步的 ④ 优化行动里,每条建议右侧都有 「执行」 按钮。点下去不是"打开一个文档",而是把这条建议 变成一份可直接开工的算子优化任务,交给 awesome-ascend-skills 的三个官方安装包执行:
| 安装包 | 在本流程里的角色 |
|---|---|
ascend-base |
环境与设备检查、torch_npu 基础能力(npu-smi、ascend-dmi、torch_npu 等 7 个) |
ascend-profiling |
证据复核与重新采集(profiling-analysis、pytorch-profiling-collection 等 5 个) |
ascend-ops |
算子实现与接入(ascendc、ascend-opplugin、triton-ascend-migration、npu-op-benchmark) |
按下「执行」后宿主侧会(lib/handoff.js):
- 挑出目标算子——按建议的焦点从本次采集里选:
kernel取设备计算算子(按累计耗时)、comm取通信算子、dispatch/graph取 Host 下发与同步算子(按调用次数)、copy取拷贝算子; - 给出 skill 链条——哪几个 skill、什么顺序、主/支撑、各自负责什么;并探测 DSH 的 skills 根
(
<project>/.dsh/skills→<project>/.agents/skills→$DSH_HOME/skills→<AGENTS_HOME>/skills) 报告"已安装 / 未安装",缺哪个就给出安装命令,而不是等运行到一半才失败; - 写死验收标准——用与第 6 步同一套指标词汇(
ADVICE_TARGETS)与同一条阈值规则(预期收益的 一半,下限 1%),列出目标指标的当前值、预期收益与判定阈值; - 落盘成任务包——
<工作区>/.dsh-vap-tasks/<时间戳>-<建议 id>.md(人读)与.json(结构化), 页面里可直接复制指令粘贴给会话中的 agent,也可以按任务说明手动执行。
因此闭环是:profiling 分析 → 点「执行」→ skills 做算子改造 → 同一负载复采 → 第 6 步对比给出
「已达成 / 部分达成 / 未达成」。接口:POST /api/datasets/<id>/advice/<adviceId>/handoff(未知建议返回 404
并附上可用 id 列表)、GET /api/skills(三个安装包与每个 skill 的可见性)。
端到端实测链路与产物(含必须到昇腾机器执行的部分)见 docs/operator-handoff.md。
3.6 动效与可访问性
动效都用来说清"数据是怎么来的",而不是装饰:载入时 KPI 数字滚动、进度条按阶段推进、泳道图从左到右扫出算子条、treemap 方块按名次依次淡入、收益条从 0 生长、进度条与评分条从 0 增长、面板切换淡入。
- 顶栏 「动效」开关(默认开,选择记在
localStorage)可一键关闭全部动画; - 操作系统级
prefers-reduced-motion: reduce同样会被尊重; - 所有交互都有非动画的等价反馈(文字状态、
aria-pressed、筛选标签); - 键盘:
Esc清除筛选 / 关闭弹窗,流程节点是role="tab"的可聚焦按钮(Enter切换),treemap 方块与大类段可Tab聚焦并用Enter选中。
3.7 阶段口径(Prefill / Decode)
页面「阶段口径」可切换 自动推断 / 仅 Prefill / 仅 Decode 并重新分析。由于昇腾产物默认没有阶段标签,推荐做法是:
- 分别采集 prefill-only 与 decode-only 两个窗口(
/start_profile→ 只发长 prompt →/stop_profile,再单独采 decode),然后在页面上直接指定阶段; - 若无法分开采集,插件会按步长分布推断(log 空间双峰),并在报告中标注置信度与推断依据;
step_trace_time.csv的Stage列优先级最高。
3.8 导出报告
- Markdown:完整报告(含 ①–⑤ 全链路、门限比对明细、TopN 表、阶段指标、口径与告警)。若已导出过 PDF,图表快照会作为内嵌图片一并写入,文件自包含、可直接分发;
- PDF:页面先捕获泳道图(完整采集窗口)、大类构成条与耗时分布图快照提交给服务端,然后打开打印优化版 HTML 并自动弹出打印对话框,选择"另存为 PDF"即可。不引入任何 PDF 库,保留矢量文字与可选中文本。
导出时若图表捕获失败(例如浏览器限制 canvas 导出),报告仍会正常生成,只在图表章节说明原因。
3.9 内置说明文档
页面顶部「说明文档」按钮,包含:指标定义与计算公式、口径注意事项、每个 profiling 产物(含字段表头)的用途与陷阱、快速开始与性能提示。同样的内容以 Markdown 形式保存在 docs/metrics-and-fields.md。
3.10 界面预览
截图由 tools/capture-page.mjs 通过 DevTools 协议驱动无头浏览器生成(等三模块真正渲染、动画结束后再截图)。数据为 test/fixtures/host-schedule-bound 场景:35,713 个事件 / 21 个算子 / 20 个推理步,主导瓶颈 = Host 调度 97 分。

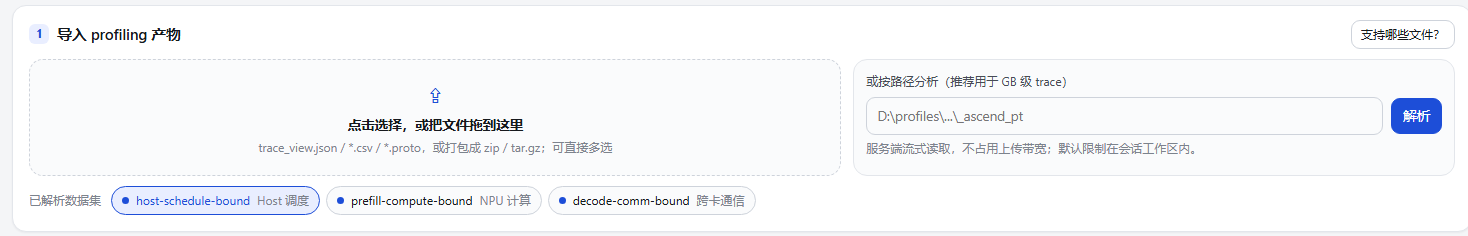

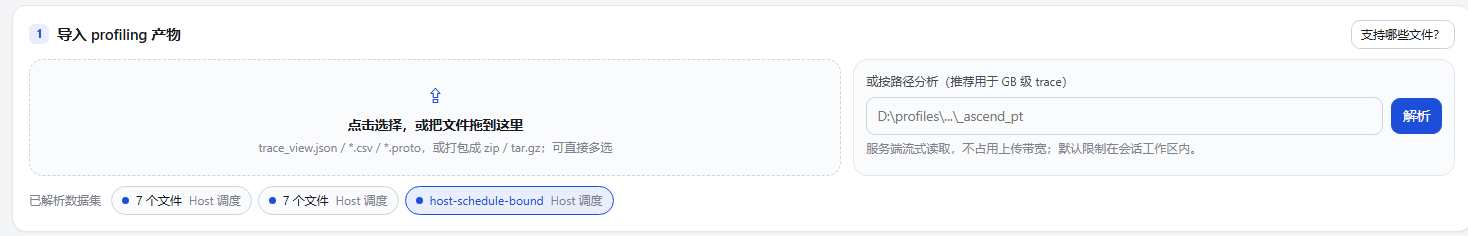

第 1 步 · 导入产物(拖拽上传 / 按路径分析 / 分阶段进度)

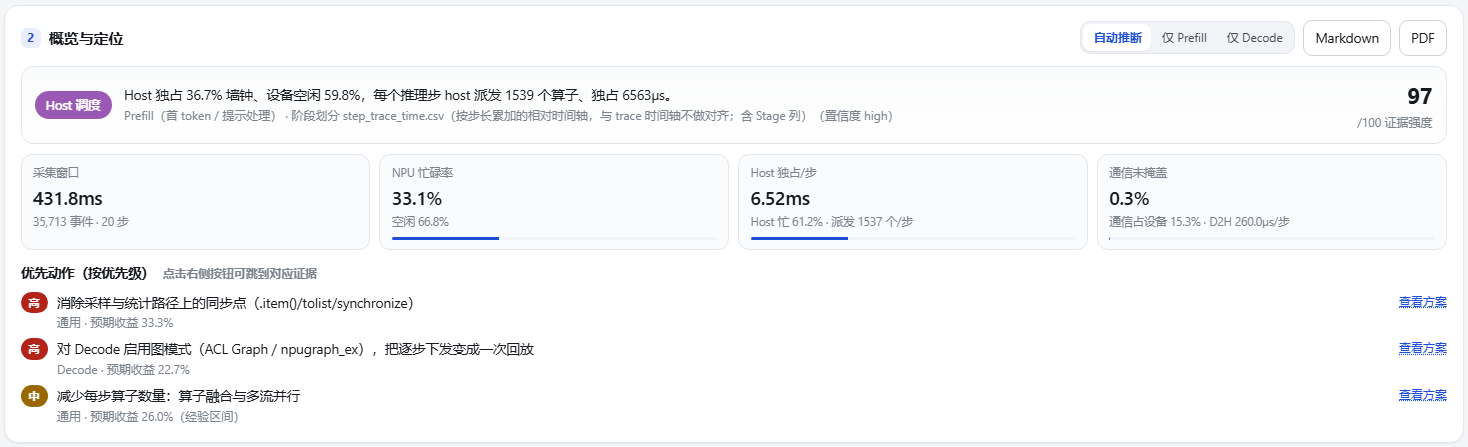

第 2 步 · 概览与定位:结论先行 —— 瓶颈横幅 + 四个关键指标 + 三条优先动作(带"查看方案"跳转)

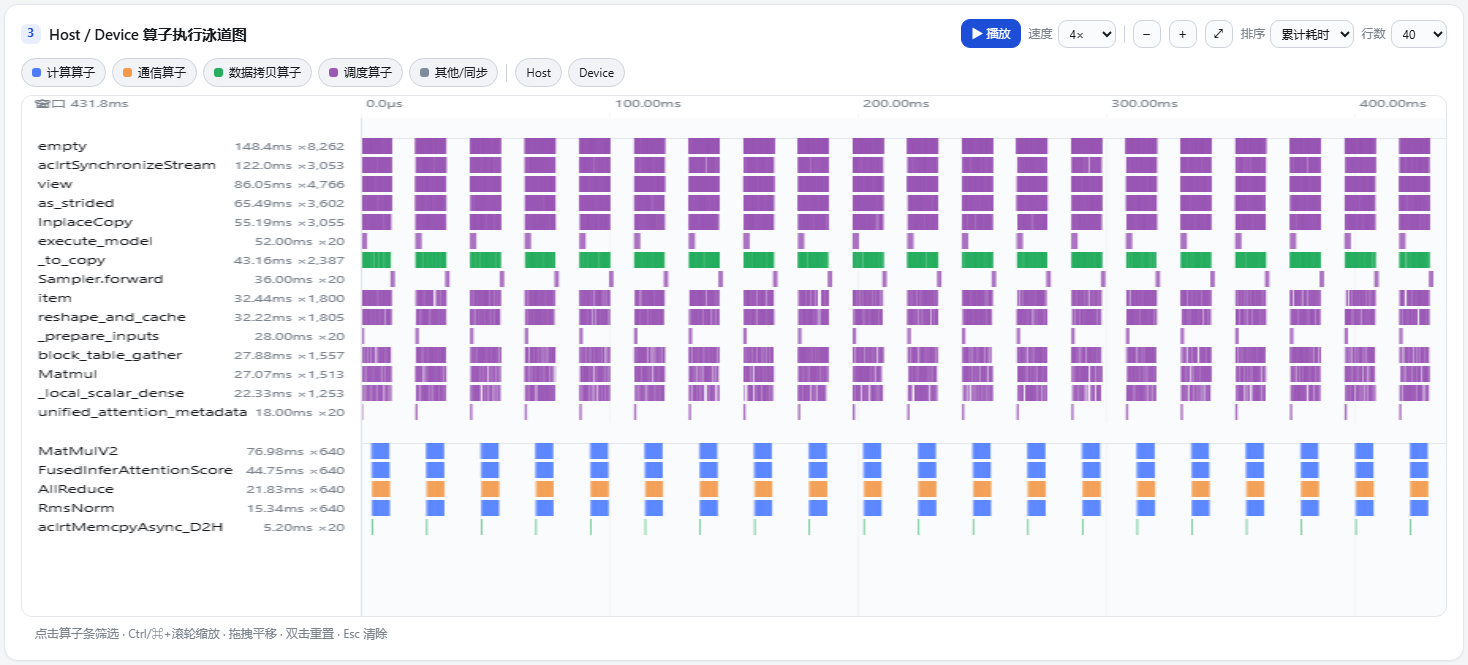

第 3 步 · 时序取证:Host 组(紫=调度、绿=拷贝)与 Device 组(蓝=计算、橙=通信),图例即筛选器,工具栏含播放/缩放/排序/行数

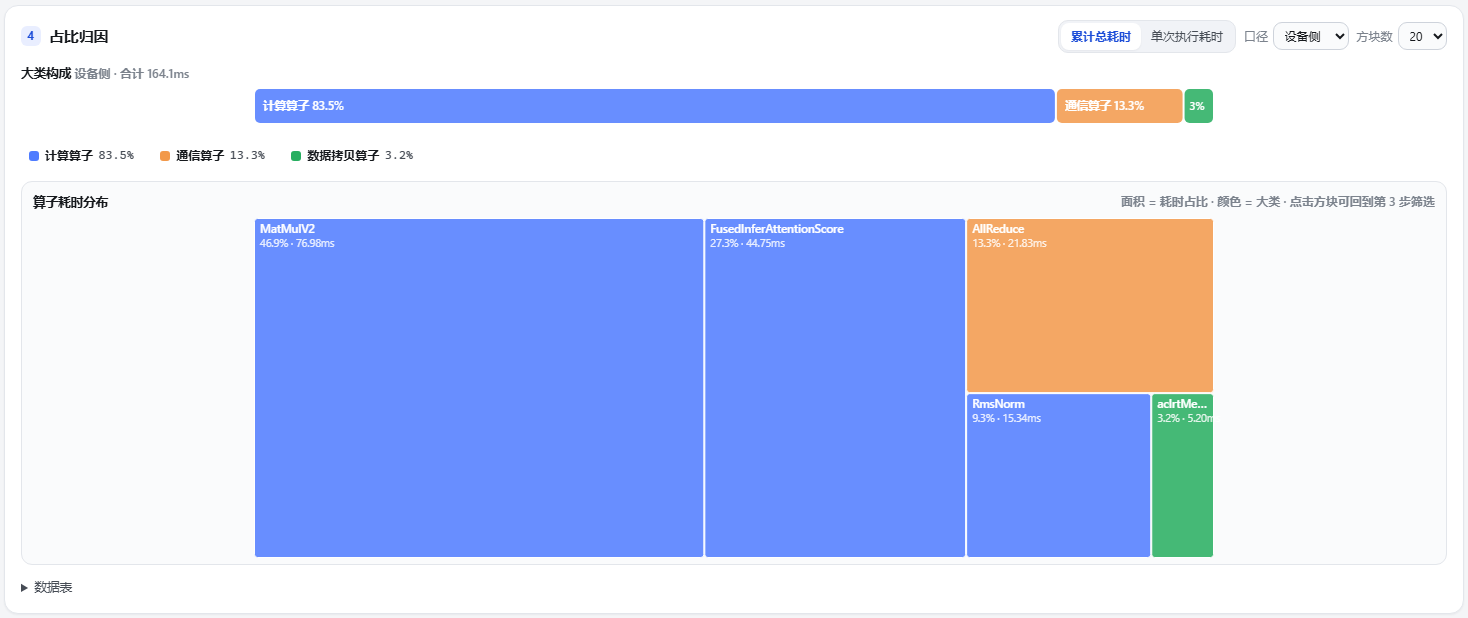

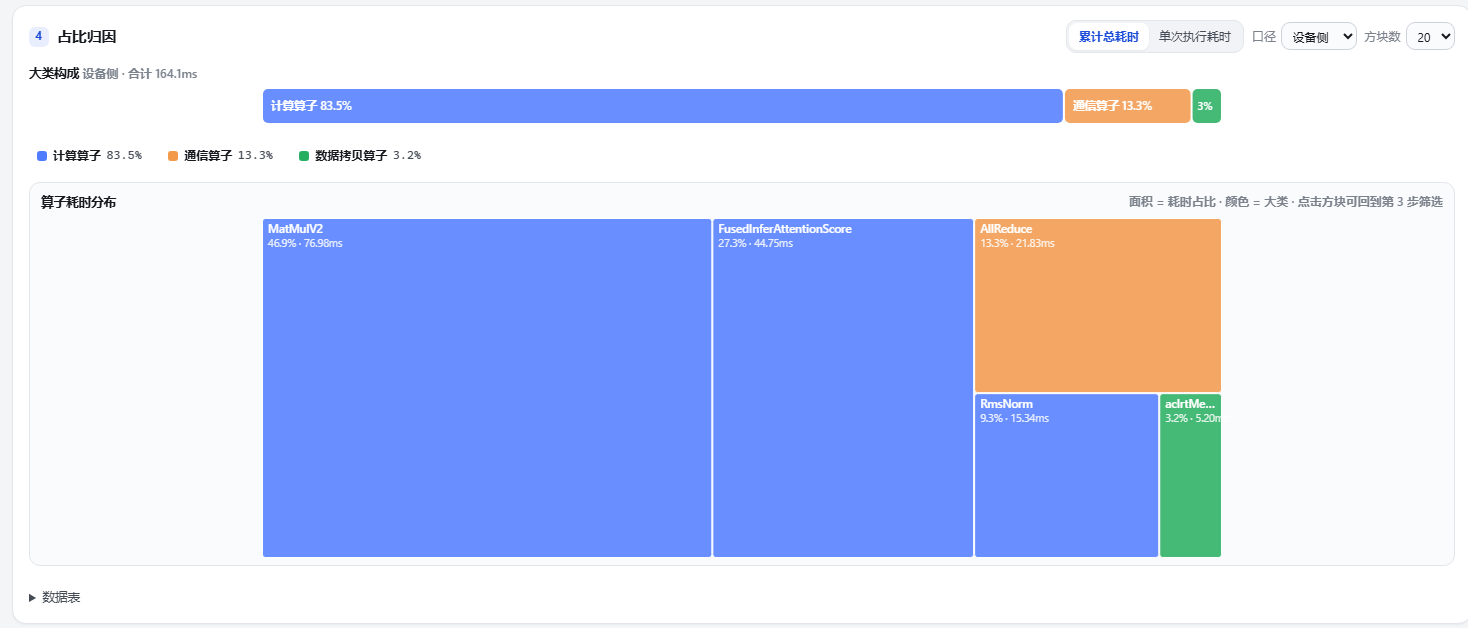

第 4 步 · 占比归因:大类构成条(按大类切开 100%)+ 算子耗时分布图(面积 = 占比、颜色 = 大类)

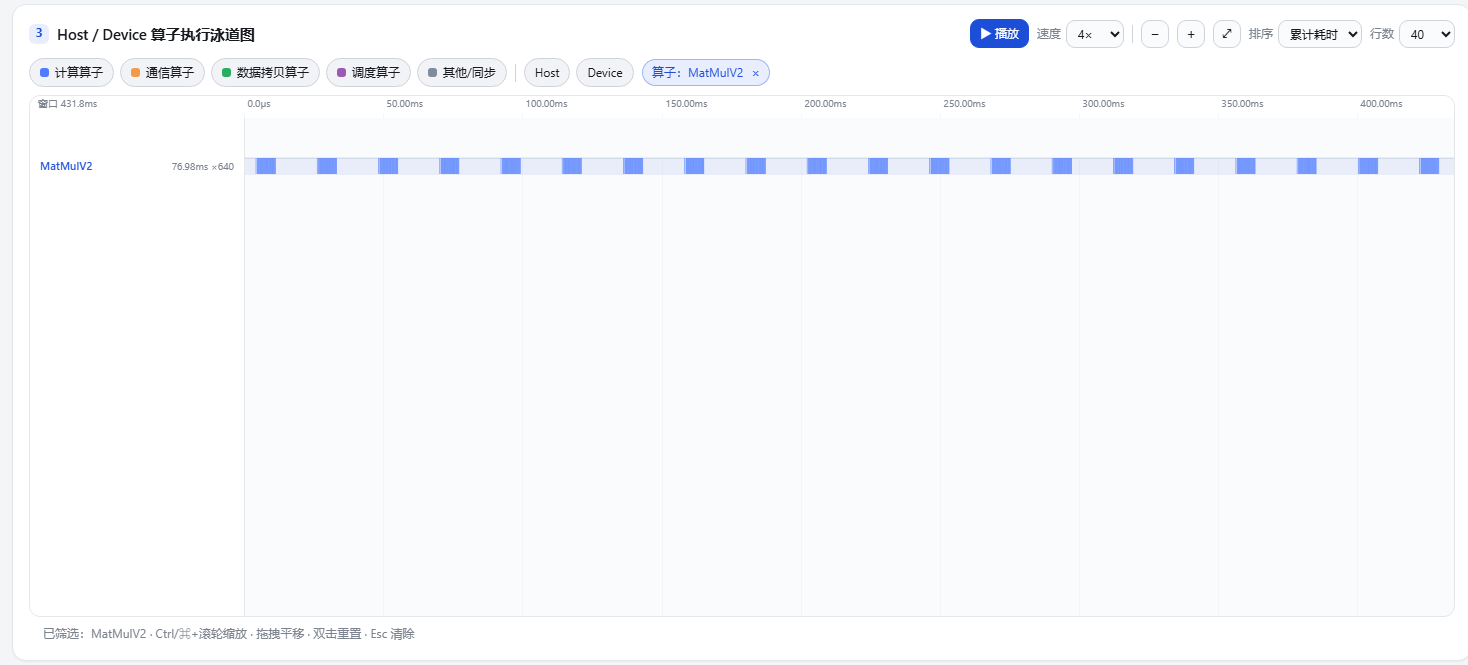

跨模块联动:点击第 4 步耗时分布图里的 MatMulV2 方块,第 3 步立即筛选到该算子并显示可关闭的筛选标签

第 5 步 · 优化行动:①→⑤ 流程节点只带一个数字,点节点切换下方图块

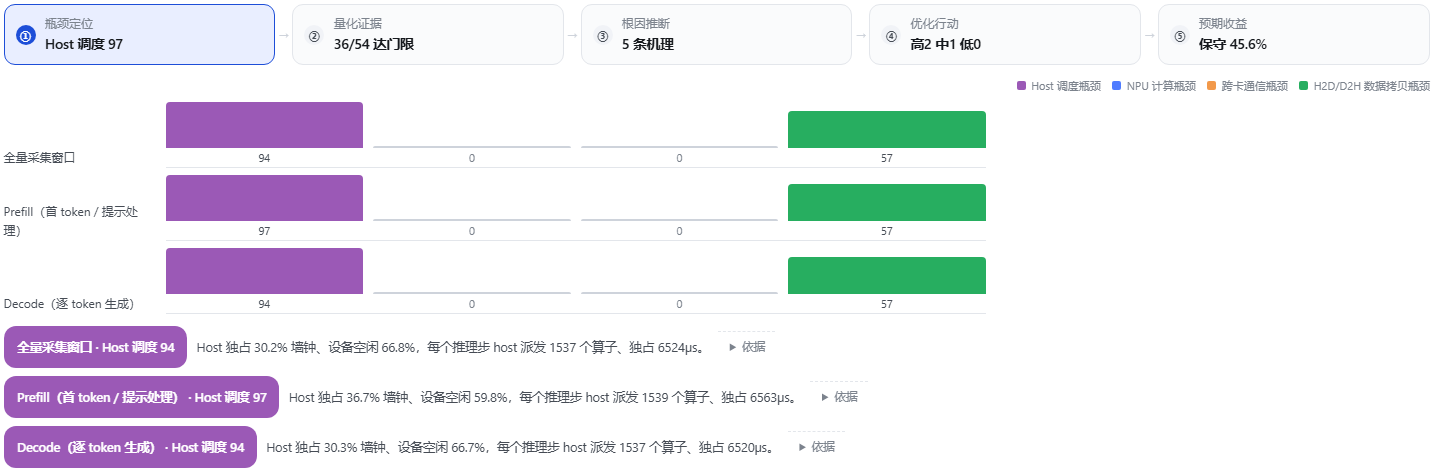

① 瓶颈定位:四类候选 × 全量 / Prefill / Decode 打分对比(未达门限的候选显示为 0)

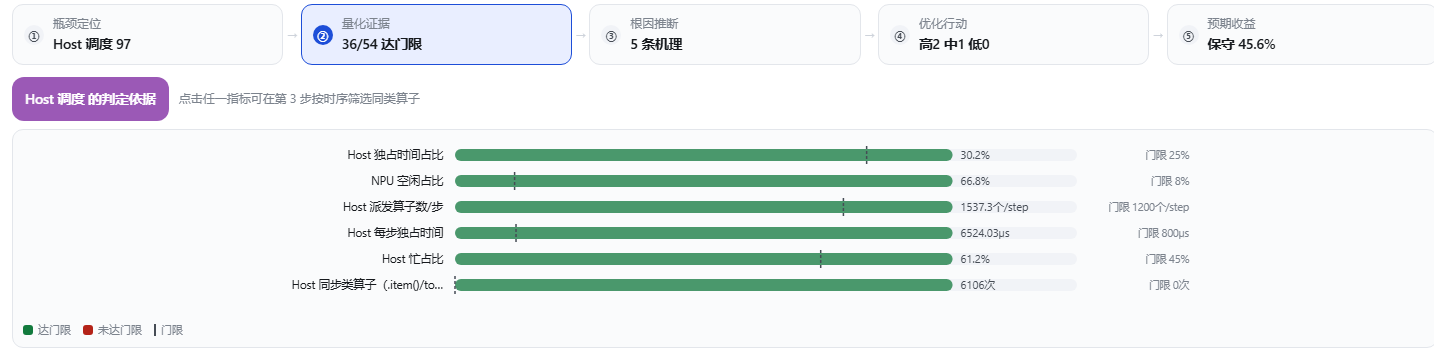

② 量化证据:实测值 vs 门限(绿=达门限、红=未达门限、虚线=门限位置)

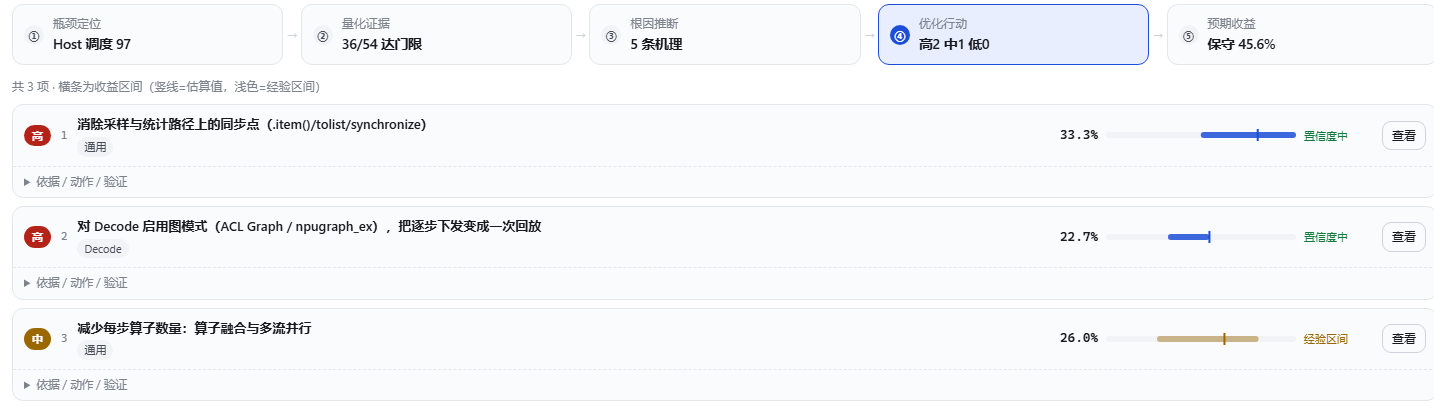

④ 优化行动:每条一眼看到收益区间与置信度,依据 / 动作 / 验证 / 风险收进折叠项

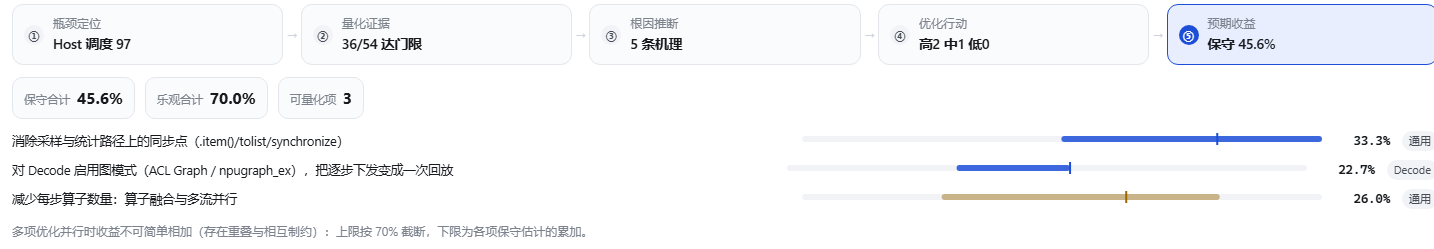

⑤ 预期收益:逐项收益条 + 保守 / 乐观合计

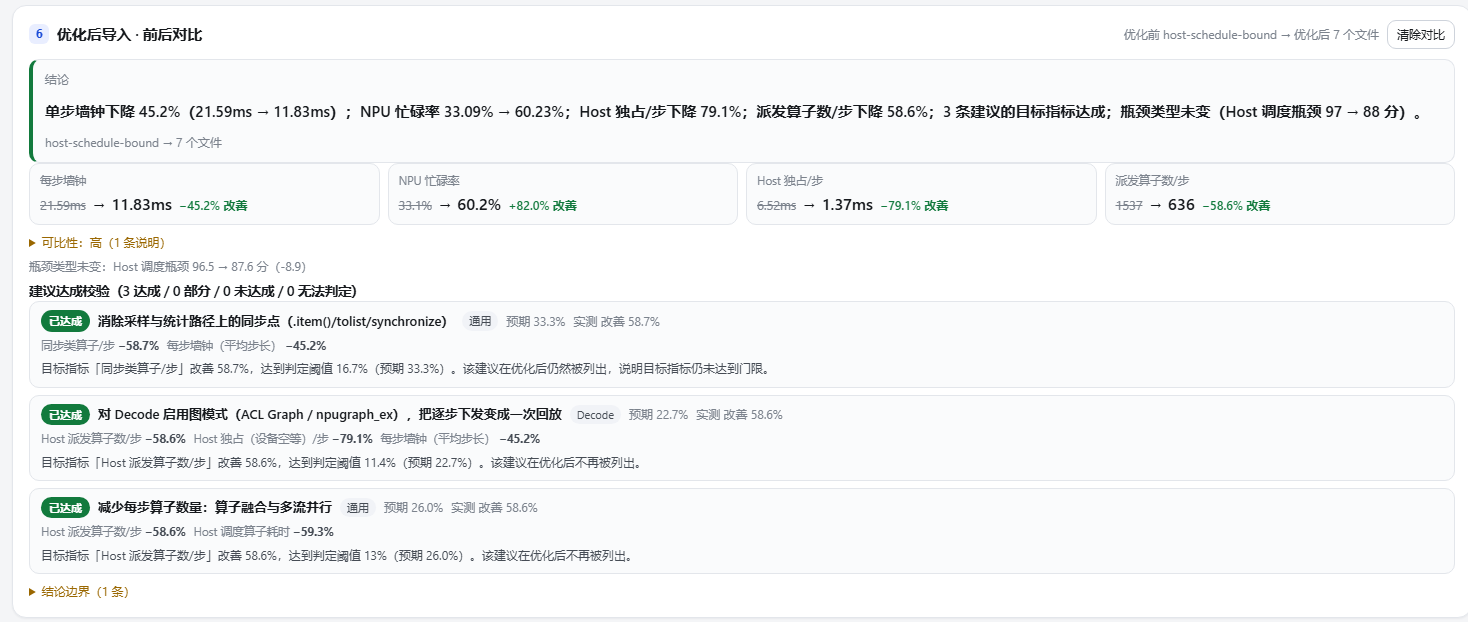

第 6 步 · 优化后导入与前后对比:导入优化后的采集结果后,给出结论句、四张 前 → 后 对比卡、可比性说明,以及第 5 步每条建议的达成校验

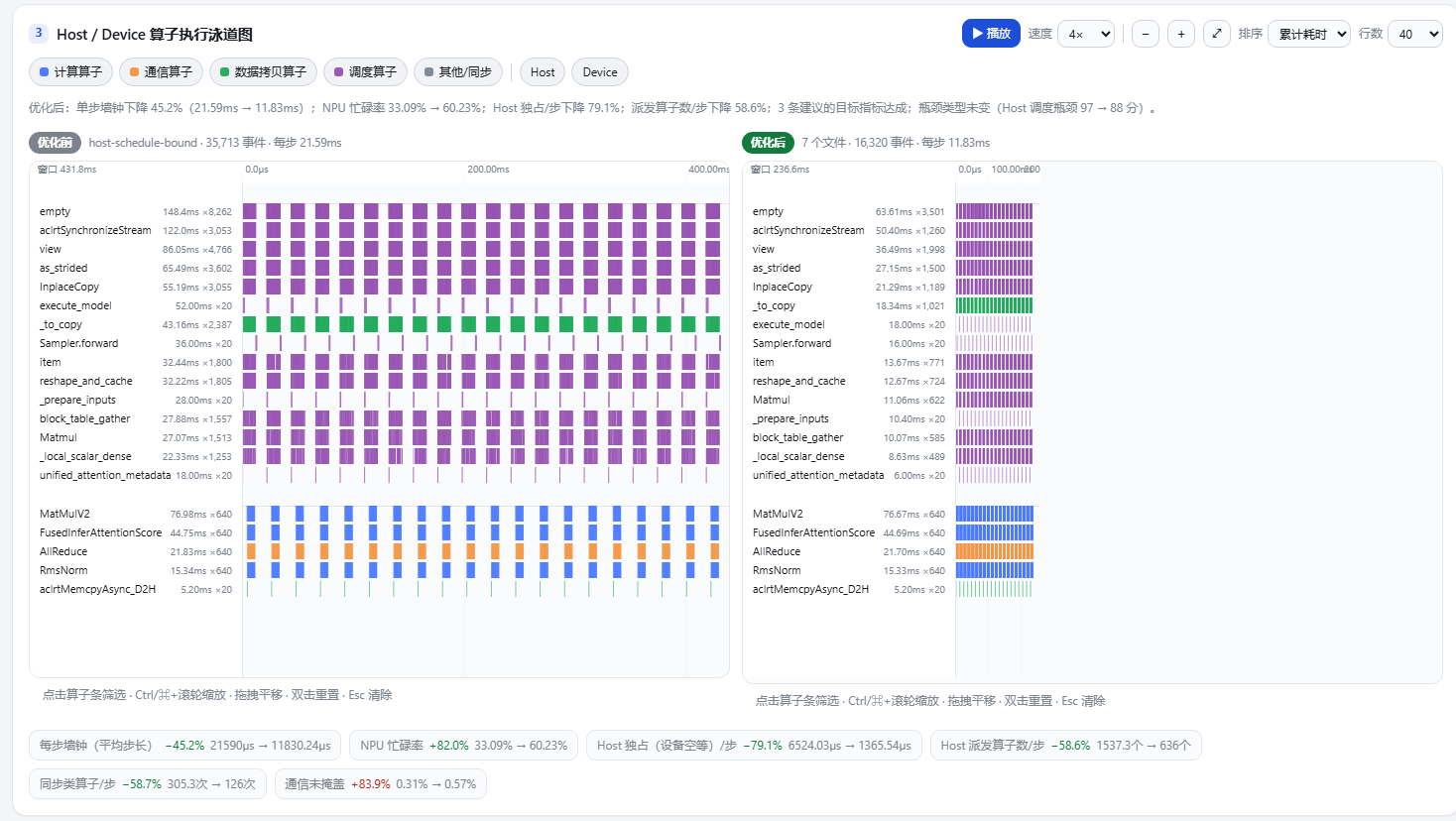

第 3 步变成左右两张泳道图(左 = 优化前,右 = 优化后),上方是 delta 徽标

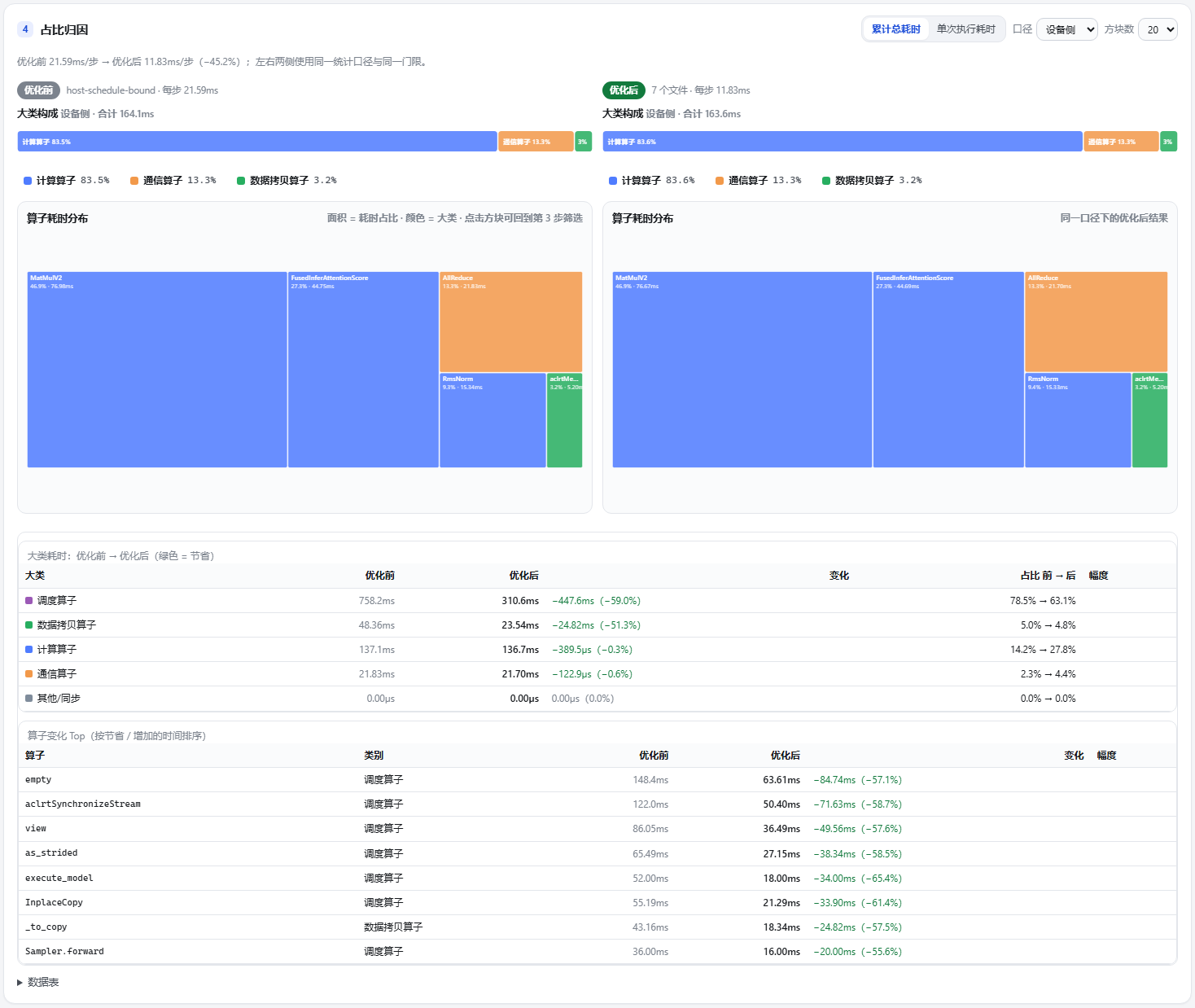

第 4 步变成两条构成条 + 两张耗时分布图,下方是大类与算子的变化表

完整页面长图见 09-full.png(对比模式见 15-compare-full.png),深色主题见 11-dark-share.png。重新生成:
# 1) 启动一个带插件的临时实例(见 §2 方式 C),并让它持有「优化前」数据集(如 host-schedule-bound)
# 2) 启动带调试端口的无头浏览器
msedge --headless=new --disable-gpu --user-data-dir=D:\tmp\edge --remote-debugging-port=9222 about:blank
# 3) 抓图(等待渲染 → 逐区域截图 → 逐步骤截图 → 演示联动筛选 → 导入优化后产物抓前后对比)
node tools/capture-page.mjs --url http://127.0.0.1:3099/vllm-ascend-profiler/ --out docs/screenshots --port 9222 `
--baseline host-schedule-bound --compare-dir test/fixtures/host-schedule-bound-optimized
--compare-dir必须是绝对路径或可解析到绝对路径:DevTools 交给渲染进程的文件路径只能原样读取,相对路径会得到 0 字节文件并让上传以ERR_ACCESS_DENIED失败(工具内部已做resolve())。
4. 插件结构(符合 DSH 插件规范)
dsh-plugin-vllm-ascend-profiler/
├── package.json # 插件声明:main(host 半)+ exports["./client"](browser 半)
│ # dsh.bundle.patch → cordis.patch.yml
│ # dsh.client { platform: "web" } → 被 dsh-client-modules 发现
├── cordis.patch.yml # bundle patch:插入 id=vllm-ascend-profiler 的宿主行(含 config)
├── lib/
│ ├── index.js # 【宿主插件】路由注册、上传/任务/数据集、报告导出、索引注入
│ ├── client.js # 【浏览器插件】手写 DSH client module,注册侧边栏入口
│ ├── http.js # 有界请求体读取、JSON/静态文件响应、限流日志
│ ├── store.js # 任务与数据集的内存存储(TTL + 容量上限)
│ ├── view.js # 视图模型投影(事件预算、行预算、契约稳定)
│ ├── docs.js # 指标口径 / 产物字段 / 使用说明内容
│ ├── parse/ # ── 文件解析层
│ │ ├── sniff.js # 产物识别与校验(证据权重、明确报错)
│ │ ├── archive.js # zip / tar / gzip 内存解压(有界)
│ │ ├── jsonstream.js # 流式 JSON 扫描器(裸数组、截断容忍、逐元素回调)
│ │ ├── trace.js # Chrome trace 解析(Host/Device、B/E/M 事件、单位推断、采样)
│ │ ├── ascendcsv.js # CANN/torch_npu CSV 解析(表头别名、单位、利用率列)
│ │ ├── csv.js # CSV 词法(引号、BOM、分隔符、编码回退)
│ │ ├── protobuf.js # proto/binary 通用 wire 解码 + 字段映射 + 启发式识别
│ │ └── index.js # 解析编排、目录遍历、进度上报
│ ├── model/ # ── 数据预处理层
│ │ ├── classify.js # 算子分类(计算/通信/拷贝/调度)+ 名称归一
│ │ ├── dataset.js # 数据集构建(泳道、聚合、重叠、空闲、利用率、排名)
│ │ ├── phase.js # 步骤提取 + Prefill/Decode 归属(含置信度)
│ │ └── stats.js # 区间并集/重叠、分位数、双峰切分
│ ├── analysis/ # ── 性能分析推理层
│ │ ├── index.js # 五步链路编排(含阶段作用域与去重)
│ │ ├── bottleneck.js # ① 定位 + ② 证据(门限打分)
│ │ ├── rootcause.js # ③ 根因假设(vLLM-Ascend 机理库)
│ │ ├── recommend.js # ④ 方案 + ⑤ 预期收益
│ │ ├── compare.js # 前后对比:指标 delta / 大类与算子变化 / 建议达成校验 / 可比性
│ │ └── thresholds.js # 全部门限常量 + 取值依据
│ ├── handoff.js # 建议 → 算子优化任务(目标算子 / skills 链 / 验收标准 / 任务包落盘)
│ └── report/
│ ├── markdown.js # Markdown 报告
│ └── print.js # 打印/PDF 版 HTML
├── web/ # 独立可视化页面(原生 Canvas/SVG,无第三方前端依赖)
│ ├── index.html # 六步流程 + 导入区 + 说明文档
│ ├── styles.css # 明暗主题(prefers-color-scheme)
│ ├── util.js api.js # 工具与 API 客户端(XHR 上传进度)
│ ├── gantt.js # 模块一:Canvas 泳道时序图
│ ├── diagram.js # 图形基元:treemap / 构成条 / 门限对比 / 收益区间 / 推理链 / 根因链
│ ├── charts.js # 模块二:占比与排行投影 + 数据表 + PNG 导出
│ ├── advice-view.js # 模块三:①→⑤ 流程 + 单面板图块
│ ├── compare-view.js # 第 6 步:前后对比面板 / delta 徽标 / 变化表
│ ├── handoff-view.js # 第 5 步「执行」:算子优化任务面板(算子 / skills / 验收 / 指令)
│ ├── docs-view.js # 说明文档渲染
│ └── app.js # 页面控制器
├── docs/
│ ├── metrics-and-fields.md # 指标含义 + profiling 字段说明
│ ├── analysis-logic.md # 分析推理链、门限表、收益推算公式、前后对比判定规则
│ ├── operator-handoff.md # 端到端交接:profiling 分析 → 算子 skills → 算子工程(含实测链路)
│ ├── research/ # 产物格式调研(带官方文档/源码引用)
│ └── screenshots/ # 界面截图
├── tools/capture-page.mjs # 开发工具:DevTools 协议驱动无头浏览器抓图
└── test/ # 107 个用例 + 场景夹具生成器 + 真实 trace 夹具
数据流
上传/路径 → 解压展开 → sniff 识别校验(不合格直接明确报错)
→ trace/CSV/proto 解析(流式 + 采样,进度上报)
→ buildDataset(分类、归一、泳道、聚合、阶段、重叠、空闲、利用率)
→ analyzeDataset(① 定位 ② 证据 ③ 根因 ④ 方案 ⑤ 收益)
→ buildViewModel(事件/行预算投影)→ 页面三模块
→ 报告导出(Markdown / 打印 HTML)
插件声明要点
- 宿主行:
cordis.patch.yml插入id: vllm-ascend-profiler,inject: ['webServer']后注册一个前缀路由/vllm-ascend-profiler,其下再分发页面、静态资源与 API; - 浏览器半:
package.json的dsh.client+exports["./client"],被@deepseek-ai/dsh-client-modules扫描进window.__DSH_BOOT__,通过/plugins/<id>/client.js提供;宿主半还会向 shell 注入__VLLM_ASCEND_PROFILER__全局,因此浏览器半无需重复配置路由前缀; - 降级安全:浏览器半只注册一个 UI 入口,且对
ctx.slots缺失/异常做了保护——即使未来 shell 移除该插槽,也只会打印一条告警,不会导致浏览器启动失败; - 可配置项(见
cordis.patch.yml注释):路由前缀、上传/内存上限、事件与行预算、数据集容量与 TTL、是否允许按路径分析、是否允许工作区外路径、峰值算力(把 FLOPs 换算成算力利用率)、proto 字段号映射(protoFieldMap)、多 rank 对齐方式、TopN、门限覆盖。
5. 支持的产物
| 产物 | 产出方 | 用途 |
|---|---|---|
trace_view.json |
torch_npu Ascend PyTorch Profiler | 泳道图与事件级聚合(Host + Device) |
kernel_details.csv |
torch_npu | 设备侧 kernel 明细 + AI Core 流水指标(mac/mte*_ratio) |
operator_details.csv |
torch_npu | Host/Device 双侧算子耗时(Self/Total) |
op_statistic.csv |
torch_npu / msprof-analyze | 算子聚合统计(交叉校验) |
op_summary*.csv |
msprof / MindStudio | 算子实例明细(Task Type / Accelerator Core / Block Num) |
step_trace_time.csv |
torch_npu | 逐步 Computing/Communication/Free 分解 + Stage 阶段列 |
api_statistic.csv |
torch_npu / msprof-analyze | Host API 统计(计入 Host 调度开销) |
communication.json / communication_matrix.json |
msprof-analyze | 集合通信统计与矩阵 |
profiler_info_{Rank}.json |
torch_npu | 采集元数据(设备、rank、并行、版本) |
*.proto / *.bin |
CANN | 通用 wire 解码 + 启发式事件提取(置信度低,可用 protoFieldMap 精确映射);未分帧的连续记录只提取首个可识别记录并明确告警 |
analysis.db / msprof_*.db |
torch_npu / msprof | 不直接解析,提示用 msprof-analyze 导出 CSV |
.zip / .tar.gz |
用户打包 | 内存内展开,成员大小与数量有上限 |
不兼容文件会给出明确报错(而不是空白图表),例如:
文件证据不足以判定为 vLLM-Ascend profiling 产物(累计证据权重 2 < 4)。
期望的产物包括:torch_npu 的 trace_view.json、kernel_details.csv、operator_details.csv、op_statistic.csv,
或 msprof 的 op_summary.csv / step_trace_time.csv,或上述文件所在的 *_ascend_pt 目录。
6. 测试与验证
node test/make-fixture.mjs # 生成三个场景夹具(decode 通信受限 / prefill 计算受限 / Host 调度受限)
node test/all.test.mjs # 运行全部用例(单进程,避免沙箱下的进程派生限制)
# 或分文件运行:
node test/parse-primitives.test.mjs # CSV 词法 + 流式 JSON 扫描器 + 分类优先级
node test/protobuf.test.mjs # proto wire 解码、字段映射、启发式识别与降级
node test/pipeline.test.mjs # 真实 Ascend trace 片段(裸数组 + 十进制字符串 ts + 截断文件)
node test/analysis.test.mjs # 三种瓶颈场景的定位/根因/方案/收益 + 报告渲染
node test/http.test.mjs # 宿主 API 全流程(上传、路径、进度、导出、校验失败、越权、图表快照)
node test/web-dom.test.mjs # 前端三模块真实渲染 + 控制器 init + CSS/ID 一致性
node test/client-bundle.test.mjs # 浏览器插件包的加载、注册与降级
当前状态:107 个用例全部通过(CI 在 Node 22 与 24 上跑同一套,见 .github/workflows/test.yml)。
值得说明的验证强度:
- 测试夹具包含一份真实 Ascend trace 的截断前缀(来自 Ascend/mstt,见
test/fixtures/README.md),而不是全靠自造数据; - 三个场景夹具分别对应三类瓶颈,测试断言"定位结论必须正确"(通信/计算/Host 各自成为主导瓶颈),而不是只断言"没报错";
- 前端有一个自建的最小 DOM 环境,能真正跑
init()与三个渲染器——这套测试在开发中抓到了"控制器缓存了不存在的元素 id 导致整页不渲染""中文类名导致建议卡片退化成未知元素"这类只有真实渲染才会暴露的问题; - 端到端验证做过真实 DSH 启动:独立 profile 装载插件后,页面/静态资源/健康检查全部 200,浏览器半被 client-modules 收进
__DSH_BOOT__并从/plugins/??<id>/client.js成功加载,宿主注入的__VLLM_ASCEND_PROFILER__出现在 shell 索引中;POST /api/jobs(按路径)解析 35,713 事件 → 报告导出 Markdown 43KB + 打印版 52KB(含图表快照)。
数据溯源审计(三块图到底是不是从上传的产物算出来的)
tools/audit-provenance.mjs 用一个已启动的实例 + 无头浏览器回答这个问题,28 项检查分三层:
# 1) 启动带插件的实例(§2),2) 启动带调试端口的无头浏览器(§3.10)
node tools/audit-provenance.mjs --url http://127.0.0.1:3099/vllm-ascend-profiler/ `
--fixture test/fixtures/host-schedule-bound --port 9222
- A 上传链:走真实上传接口(
POST /api/jobs收集 → 分文件上传 →/start)解析真实产物,然后用独立写的 CSV 解析器重新求和op_statistic.csv/kernel_details.csv,与页面数据逐算子比对(实测偏差 0.0000%);同时校验文件血缘(每个文件的识别证据)、"大类 = 该大类算子之和"、占比合计 100%、证据指标与 KPI 同源、泳道行与事件全部来自产物; - B 变异链:改写产物里的一个耗时(例如把
trace_view.json中 640 条MatMulV2事件翻倍)后重新上传,要求数字跟着变 —— 累计耗时 ×2.000、computeUs增量与产物增量完全相等、候选证据按新数据重算;再单独改 CSV,验证"以 trace 为准 + 暴露 cross-check 偏差"; - C 渲染链:用 CDP 驱动真实页面切换数据集,读回画出来的东西:构成条占比、treemap 方块面积与标注 %、数据表前三行、流程节点数字、证据面板实测值、行动列表与收益合计、泳道图悬停卡片(名称/次数/均值),逐项与同一份视图模型 JSON 对齐;并确认改动产物后页面数字同步变化、无脚本异常。
最近一次结果:28/28 通过(三个场景数据集在页面上给出三套不同的构成条 / 分布图 / 推理链)。
7. 已知边界
- 阶段标签:Ascend 产物默认不含 Prefill/Decode 标签(
step_trace_time.csv的Stage除外)。未分开采集时,阶段划分为推断结果,报告中标注置信度;建议按 §3.7 分开采集。 - 大 trace:解析阶段按事件预算等距采样,视图阶段再按行预算投影;两者都会在页面与报告里说明,累计耗时优先取 CANN 统计表以保证占比可信。
- CSV 多表不叠加:同一份设备耗时常常同时出现在
op_statistic.csv(按算子)、kernel_details.csv(按 kernel)与operator_details.csv(按算子实例)里。插件只取其中一张表作为 CSV 口径(优先统计表),其余表作为证据列出;两张表相差 >20% 时告警,而不是把差异平均掉或相加。 - 绝对时间不混轴:CSV 的
Start Time是设备绝对时间,trace 的ts是相对时间,二者不做同轴绘制;聚合按统一单位合并并给出 cross-check 偏差。 - proto 解析:Ascend proto 无自描述 schema,默认启发式识别(低置信度),可用
protoFieldMap精确指定字段号。 - 路由暴露:分析页面与其 API 位于 webserver 的公开路径下(与前端静态资源同级)。DSH webserver 默认绑定
127.0.0.1,因此仅本机可访问;若把--host暴露到网络,请自行加访问控制。 - 收益估算:由本数据集推导的收益给出推算过程;标注为"经验区间"的项(如量化加速比)不得当作承诺值。
- 不写盘:上传内容仅在内存中解析,解析完成后释放;数据集按空闲 TTL(默认 1 小时)过期。因此 GB 级产物推荐"按路径分析"。
8. 文档索引
docs/metrics-and-fields.md— 指标含义、计算公式、口径边界,以及每个 profiling 产物的字段说明docs/analysis-logic.md— 五步推理链、全部门限取值依据、收益推算公式、如何提高结论可信度- 产物格式调研附录(解析器假设的来源,每条结论带官方文档/源码引用):
docs/research/ascend-profiling-artifact-formats.md— 两类产物(Ascend PyTorch Profiler 与原生 msprof)的目录与文件清单、CSV 表头、trace 结构、陷阱docs/research/hccl-memcpy-profiling-report.md— HCCL 通信与 memcpy 的算子命名、Task Type取值、字段级参考docs/research/hccl-research-notes.md— 上述结论的原始调研记录(含源码位置)
test/fixtures/README.md— 测试夹具的来源与第三方素材授权说明
9. 许可
MIT,见 LICENSE。运行时不打包任何第三方代码(零依赖,只用 Node 内置模块与浏览器原生 API);仓库内仅有一份第三方测试夹具(来自 Apache-2.0 的 Ascend/mstt),来源与授权说明见 THIRD-PARTY-NOTICES.md。
No comments yet. Be the first to write one.
